杭州淳安花猪分布式光伏发电项目三阶段并网调试:领祺测控与通信设备部署实录

杭州淳安花猪分布式光伏发电项目配电房设备全景

项目概况

杭州淳安花猪分布式光伏发电项目位于浙江省杭州市淳安县,于2026年7月首次实施。项目名称为”花猪光伏”,是一座分布式光伏发电站。项目部署了领祺完整的智能测控与保护设备体系,覆盖箱变监控、线路保护、电能质量监测、电网解列保护、防孤岛保护及通信管理等关键环节,配合三阶段系统化调试流程,实现光伏电站的安全并网与远程监控。

花猪光伏项目网络通信机柜与设备部署

设备配置

本项目共配置8套核心智能设备,构建从数据采集、保护控制到通信转发的完整技术链路:

序号设备名称型号核心功能
1箱变测控装置YYB-300GS箱式变电站运行状态监测与控制
2线路保护测控装置YYB-9611光伏并网线路的继电保护与测控
3电能质量在线监测装置YYB-8001T电能质量指标实时在线监测
4电网解列装置YYB-9681电网异常时自动解列保护
5防孤岛保护装置YYB-9683防止非计划孤岛运行
6分布式电源协调装置PBox6220-PQCT分布式电源数据协调与规约转发
7通信服务器PBox6220B站内通信数据集中处理与转发
8通信管理机PBox6217B多协议转换与通信管理

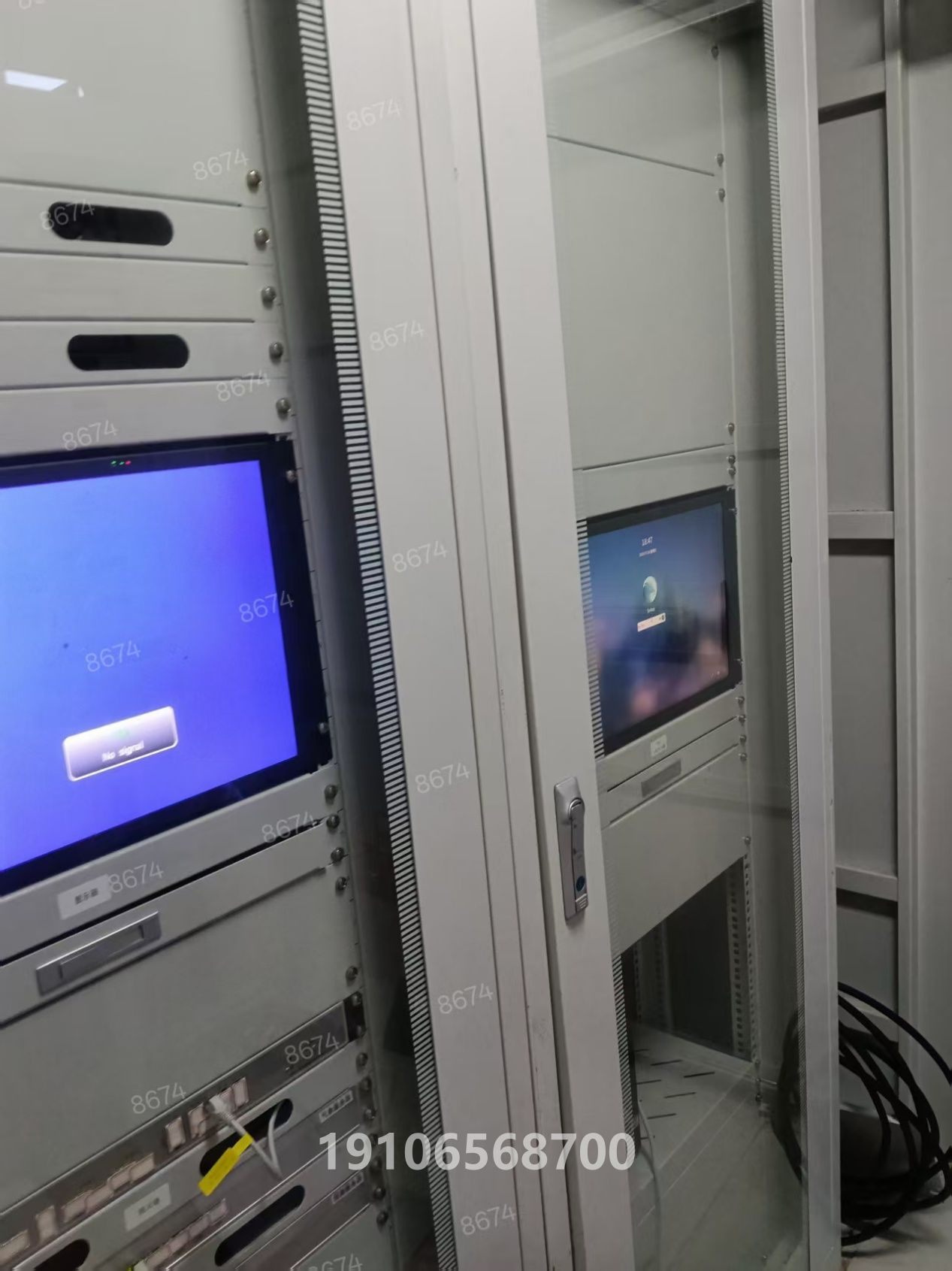

项目控制柜与监控屏显示界面

三阶段并网调试流程

本项目采用三阶段递进式调试方案,从站内通信到并网运行,逐步实现光伏电站的全面监控与调度控制。

第一阶段:站内通信调通与四可功能实现

第一阶段的核心任务是建立站内通信链路,实现保护数据的采集与转发:

  • 站内通讯调通:完成所有测控装置的通信连接,确保站内设备间数据传输正常
  • 采集站内保护数据:通过各 YYB 系列装置实时采集线路保护、电能质量、电网状态等关键数据
  • 规约转发:利用领祺 PBox6220-PQCT 分布式电源协调装置,通过串口101规约将站内数据统一转发给淳安地调
  • 四可功能联调:与调度中心进行并网前的联调对点,确认遥测、遥信、遥控、遥调四可功能正常运行

第二阶段:电站并网与逆变器数据采集

电站完成并网后,进入第二阶段调试:

  • 逆变器数据采集:通过领祺规约转换装置采集光伏逆变器运行数据,包括发电功率、运行状态等关键参数
  • AGVC配置:配置**AGVC(自动电压控制/自动发电控制)**系统,实现电站层面的自动功率调节
  • 可遥功能实现:确保调度端能够远程监视和控制电站的运行状态

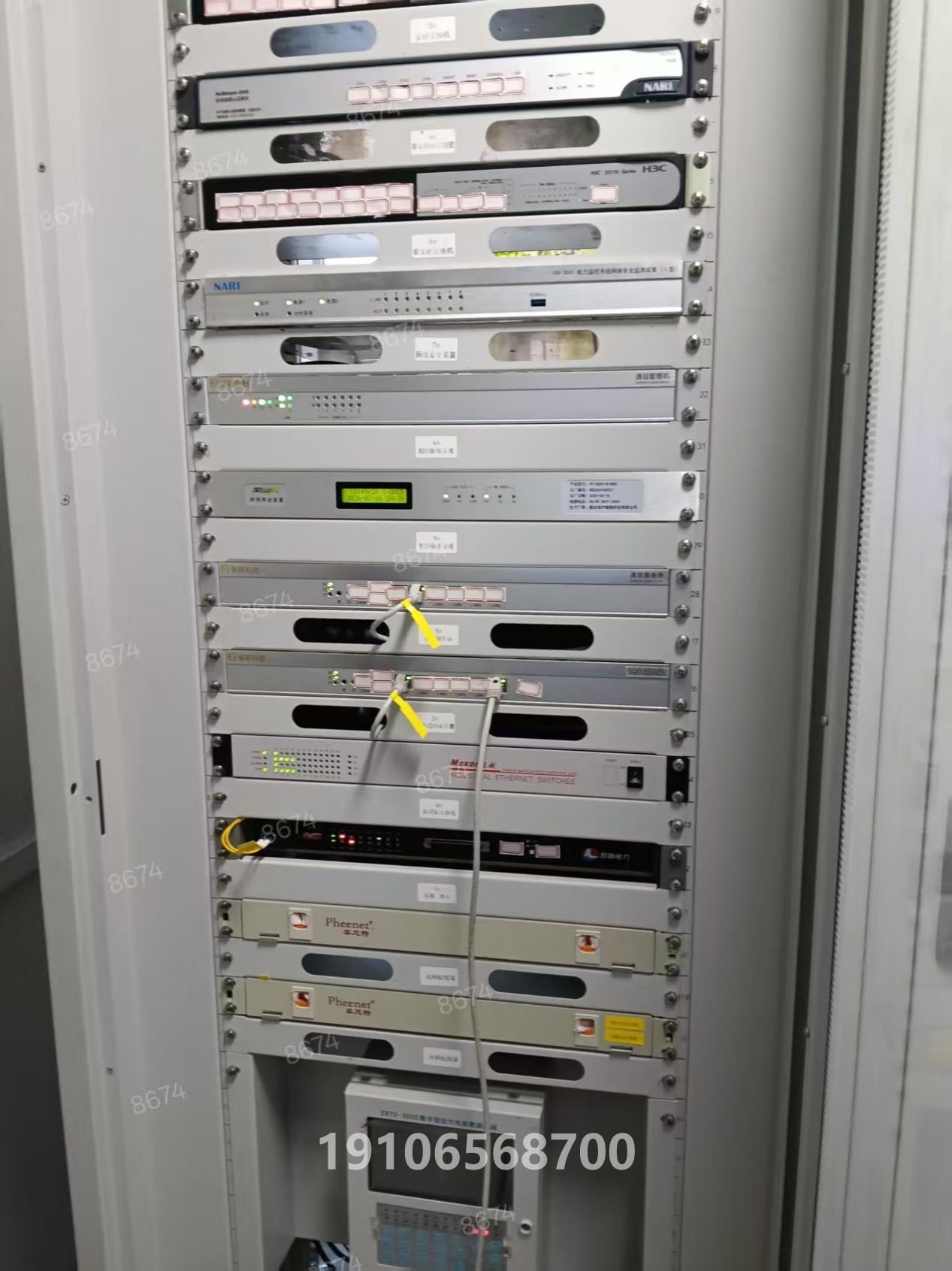

10kV光伏开关柜与PT计量柜设备

第三阶段:进线调度联调对点

第三阶段为最终联调阶段,确保调度侧对电站的全面控制:

  • 进线联调对点:与调度进行进线侧的联调测试,验证通信通道和控制逻辑
  • 发电功率控制:确认调度端能够远程控制该站的发电功率输出
  • 系统验证:全面验证从站内设备到调度端的完整控制链路,确保并网运行安全可靠

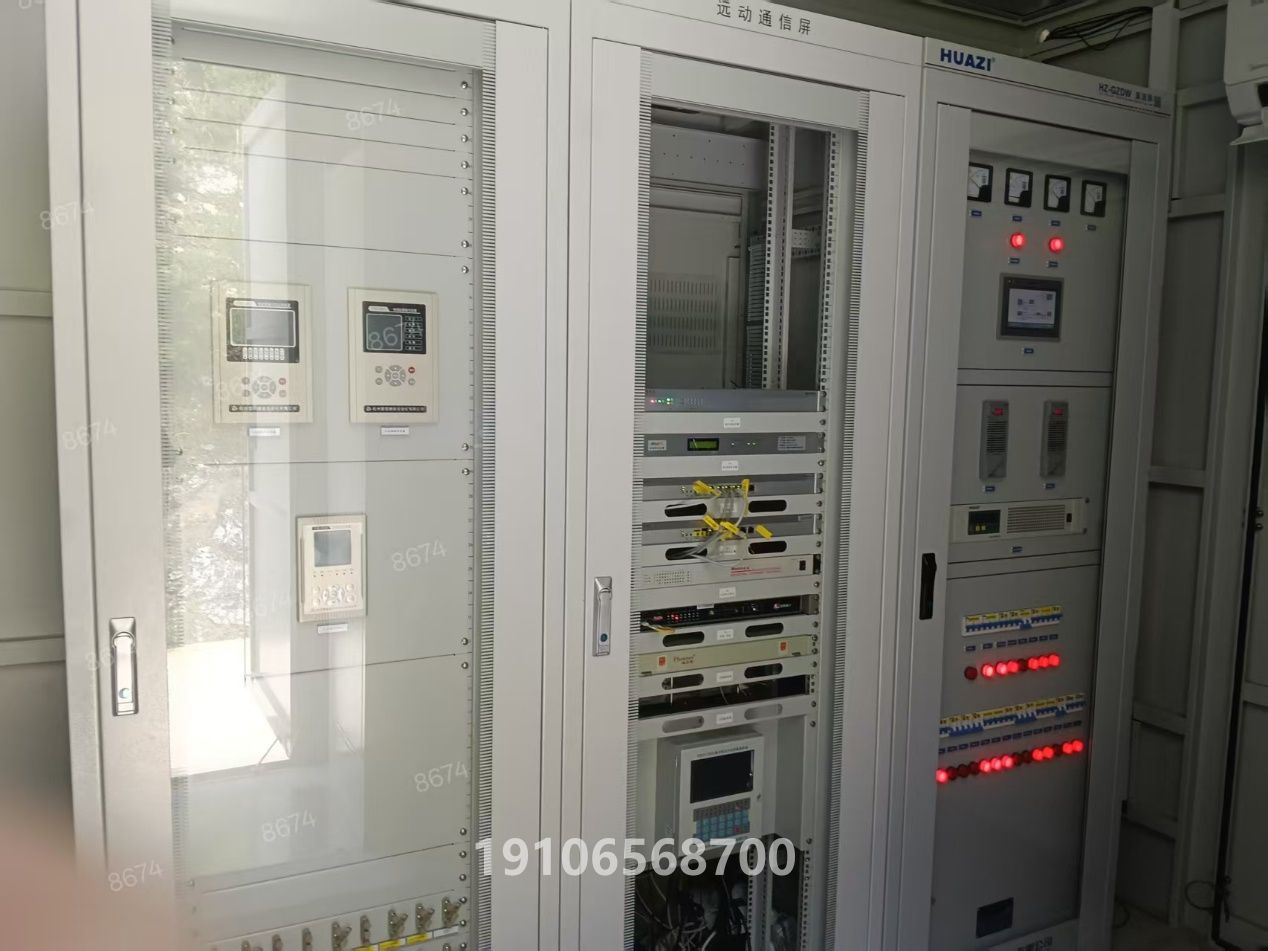

设备安装接线细节与现场调试

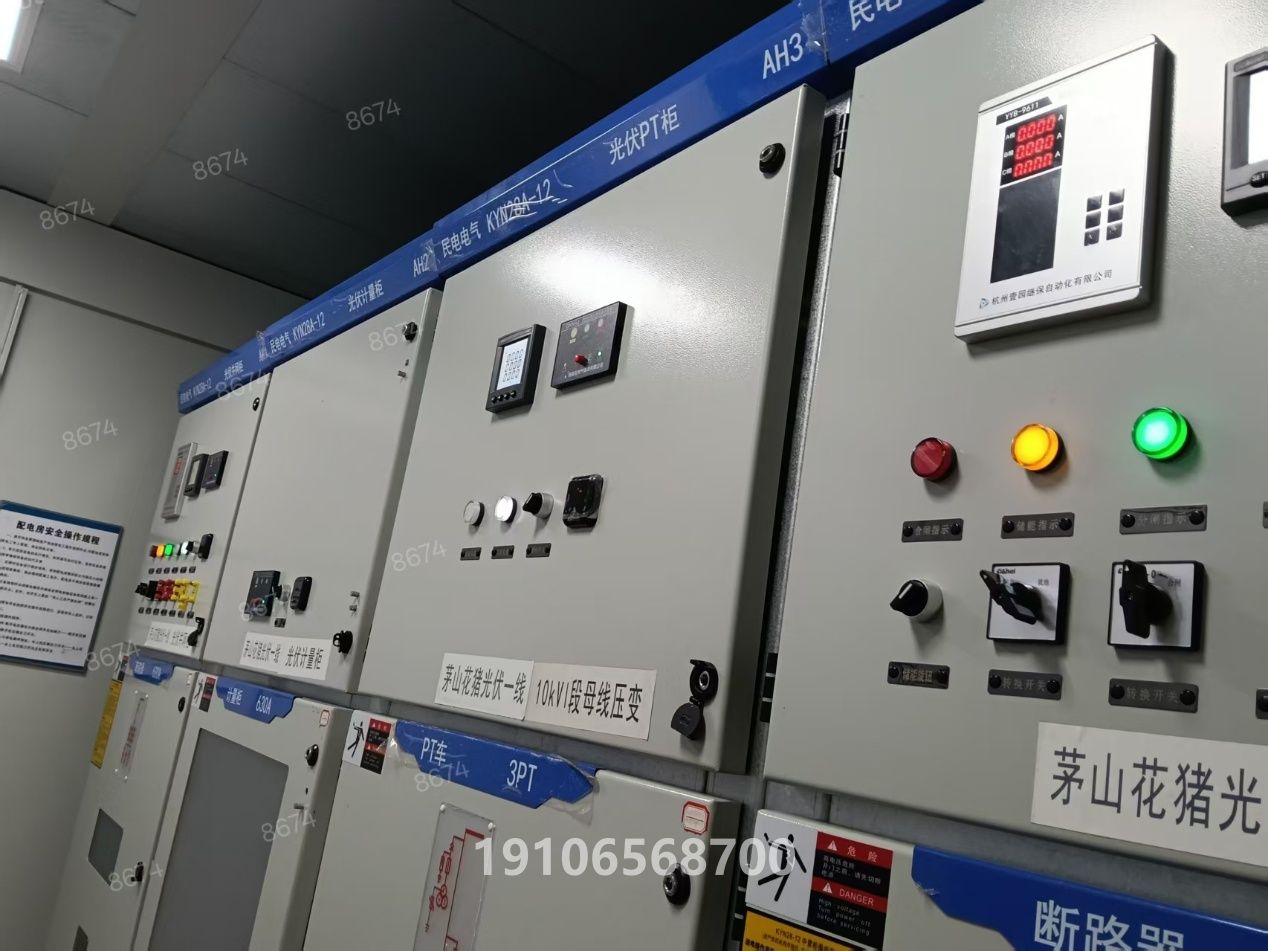

调试完成后的设备运行状态

技术要点总结

调试阶段核心任务关键设备调度目标
第一阶段站内通信调通、保护数据采集PBox6220-PQCT、PBox6220B实现四可功能
第二阶段逆变器数据采集、AGVC配置规约转换装置、PBox6217B实现可遥功能
第三阶段进线联调对点、功率控制验证全套设备协同调度控制发电功率

FAQ

Q1:杭州淳安花猪光伏项目使用了哪些领祺设备?

A1:项目共部署8套核心设备,包括YYB-300GS箱变测控装置、YYB-9611线路保护测控装置、YYB-8001T电能质量在线监测装置、YYB-9681电网解列装置、YYB-9683防孤岛保护装置,以及PBox6220-PQCT分布式电源协调装置、PBox6220B通信服务器和PBox6217B通信管理机。

Q2:光伏并网调试的三个阶段分别完成什么任务?

A2:第一阶段完成站内通信调通和四可功能实现,通过PBox-PQCT经串口101规约将数据转发给地调;第二阶段在电站并网后采集逆变器数据并配置AGVC系统;第三阶段与调度进行进线联调对点,确保调度能远程控制发电功率。

Q3:PBox6220-PQCT在光伏并网中起什么作用?

A3:PBox6220-PQCT作为分布式电源协调装置,负责采集站内各测控装置的保护数据,通过标准通信规约(如串口101)将数据统一转发给调度中心,是实现光伏电站”四可”功能的核心通信设备。

Q4:什么是AGVC,为什么光伏电站需要配置AGVC?

A4:AGVC(自动电压控制/自动发电控制)是电力调度系统对发电站的自动化管理功能。光伏电站配置AGVC后,调度中心可以远程调节电站的有功功率和无功功率输出,确保电网电压稳定和电能质量。

Q5:YYB-9681电网解列装置和YYB-9683防孤岛保护装置有什么区别?

A5:YYB-9681电网解列装置在检测到电网异常时主动将光伏电站与主网断开,保护电站设备安全;YYB-9683防孤岛保护装置则防止光伏电站在主网断电后继续向局部电网供电形成”孤岛”,避免对检修人员和其他用户造成安全隐患。两者共同保障并网运行安全。
